Югорск-Таежный: выполнено 30% работ, запланированных на 2023г.
Летняя стройка в разгаре. Заключены договоры cубподряда на все основные виды работ. Выполнена очистка придорожных участков объемом 25га. Закуплено 8 дренажных труб для перетока воды на заболоченных участках. Но самое главное: сформирован 3-летний график переноса газопроводов. Через дорогу проходит множество магистральных (диаметр до 1,4 метров) линий. В районе дороги их будут прокладывать заново: от 40 до 1000м.

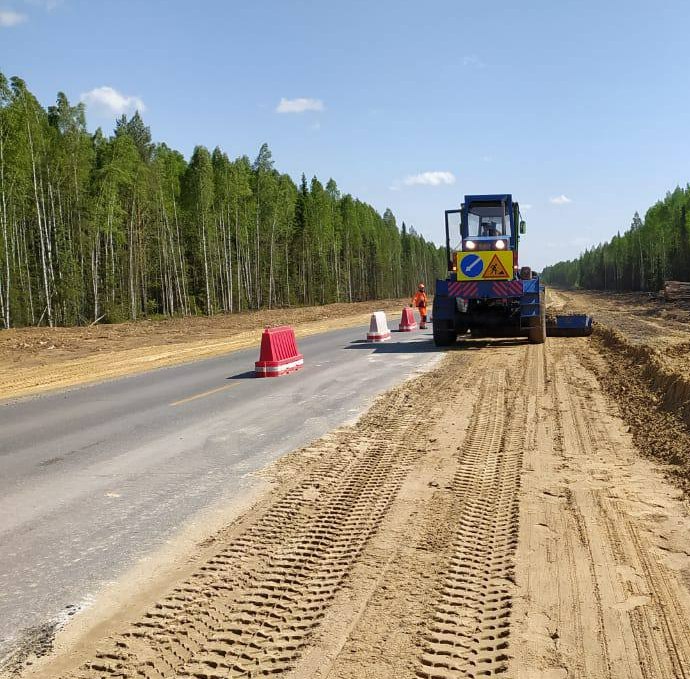

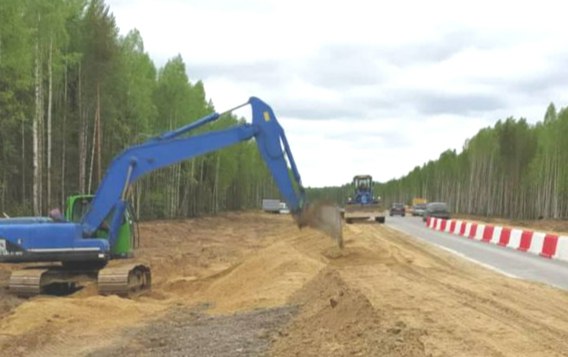

Сейчас «Северавтодор» ведет работы по уширению дороги до 8 метров. Уширение производится с обеих сторон от существующего дорожного полотна, сделанного из плит. Несмотря на реконструкцию, дорога остается действующей. Для удобства автоводителей построены три объезда. Песчано-щебеночное основание сохраняет возможность транспорту передвигаться по нему. В 2023 году оно должно быть уложено полностью. В следующем году, после того как основание устоится, начнется укладка асфальта.
